질문
PSC BOX 시공단계 해석 중 크리프에 의한 모멘트가 크게 증가합니다.
현재 수행 중인 PSC BOX 시공단계 해석은 다음과 같습니다.
1. 교각 시공 완료 후 거더 시공 시작
2. 거더 시공 후 7일째 3-3' 텐던 긴장과 28일째 나머지 텐던 긴장
3. 거더 시공 후 200일째 2차하중 재하와 5000일 후 일반 하중 재하
여기서 28일째 모든 텐던이 긴장된 상태(CS2-First Step)와 200일 후 상태(CS2-Last Step)의 Creep Secondary 결과에서 마지막 교각 및 거더에서 모멘트가 크게 증가하는데, 그 원인을 모르겠습니다.
172일이 경과한 상태인데 이 정도로 증가하는 것이 정상인지 모르겠습니다.
답변

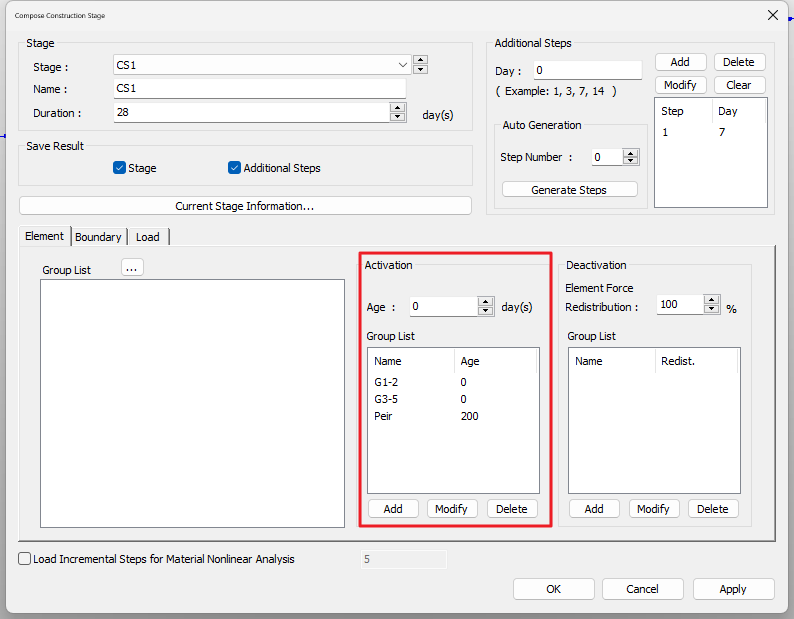

시공단계 해석 시 요소가 활성화될 때의 재령은 콘크리트 타설 후 동바리 및 거푸집을 제거하고 콘크리트 구조체로 기능할 때의 재령을 입력해야 합니다.
재령이 0으로 입력이 된 경우 구조체로서의 기능을 하지 못하기 때문에 결과에 영향을 줄 수 있습니다.
이런 경우 재령을 실제 상황에 맞는 값으로 수정하시기 바랍니다.
예를 들어 콘크리트의 강도 발현을 고려하여 재령을 7일로 수정할 경우, 크리프 부재력도 감소하는 것으로 확인됩니다.
